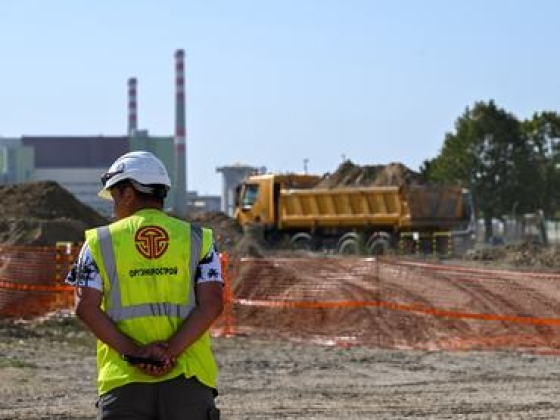

Kiszivárgott a titkos dokumentum: durva csúszással épülhet meg Paks II.

Szerző: economx 5 napja 1 percnyi olvasás


Kiszivárgott a titkos dokumentum: durva csúszással épülhet meg Paks II.

A Roszamtom egyik bizalmasan kezelt ütemterve alapján a tervezetthez képest később történhet meg az utolsó...


Újabb, legalább kétéves csúszás várható a paksi atomerőmű bővítésénél. A Politico birtokába jutott Roszatom-ütemterv szerint a két új blokk közül az utolsó ideiglenes átvétele csak 2034. december 30-án történhet meg az eredetileg tervezett 2031-2032-es céldátummal. Így várhatóan csak 2035 folyamán állhat teljesen egészében üzembe a bővítés.

A lap felidézi, hogy Orbán Viktor és Vlagyimir Putyin 2014-es megállapodása nyomán a beruházás becsült értéke 12,5 milliárd euró, a két orosz tervezésű reaktor együttes teljesítménye 2400 megawatt lenne, miközben a régi erőművet 2032 és 2037 között állítanák le.

A dokumentum alapján a 6. blokk első betonozását 2026. szeptember 6-ra tervezték, működési engedélyét és ideiglenes átvételét pedig 2034 végére, azonban már az 5. blokk első betonozása csúszott egy évet, az eredeti 2025. márciusi időpont helyett 2026 februárjában került rá sor. A Roszatom szerint az 5. blokk alapozása már 80 százalékban elkészült, 2026 végére pedig be is fejeződhet, eközben pedig már zajlik a 6. blokk munkagödrének kiemelése.

A lap megkeresésére a Roszatom nem kommentálta a kiszivárgott dokumentumot, állítása szerint azért, mert nem látta. Közölte ugyanakkor, hogy a magyar féllel egyeztetett határidőn belül elkészülnek a reaktorok. Alekszej Lihacsov augusztusban még azt mondta, a magyarországi projekt „zökkenőmentesen” halad, Szijjártó Péter volt külügyminiszter februárban a 2031–2032-es indulást pedig „teljesen reálisnak” nevezte.

Magyar Péter kormány korábban úgy fogalmazott, hogy a beruházást felülvizsgálják, a Paks II. Zrt. szerint, amelynek vezérigazgatóját Kapitány István lecserélte júliusban, csak ezután lehet pontosabbat mondani.
