GazdaságSzerző: portfolio 5 napja 2 percnyi olvasás
Két évvel csúszhat Paks II. átadása: a Roszatom belsős építési ütemterve szerint a teljes projekt nem 2032-ben, hanem 2034. december 30-án készül el tesztüzemre – írja a birtokába jutott belső dokumentumok alapján a Politico.
A Politiconak egy olyan belső felhasználásra készült, a Roszatom által jegyzett Excel-táblázat jutott a birtokába, amely szerint
a két új blokk közül a másodikat 2034. december 30-ig veszi át a magyar állam tesztüzemre
– ez az a pillanat, amikor a Roszatom átadja a kész projektet a végső ellenőrzésekre.
Ez azt jelenti, hogy az eredeti tervek szerint mintegy 12,5 milliárd eurós beruházás - amely összeg szintén vita tárgya - jó eséllyel csak 2035 folyamán állhat teljesen üzembe. A legutóbbi nyilvános magyar kormányzati közlés – még az Orbán-kormány idejéből – 2031 és 2032 közé tette a befejezést, Szijjártó Péter februárban „teljesen reálisnak" nevezte ezt az időpontot.
A Roszatom azt közölte a Politicoval, hogy egyelőre nem kommentálja a dokumentumot, mert nem látta (a lap a forrásai védelme érdekében nem osztotta meg az orosz vállalattal). A cég szerint a reaktorok a magyar féllel egyeztetett menetrend szerint, „az előzetesen meghatározott időkereten belül" készülnek el, konkrét dátumot viszont nem adtak meg.

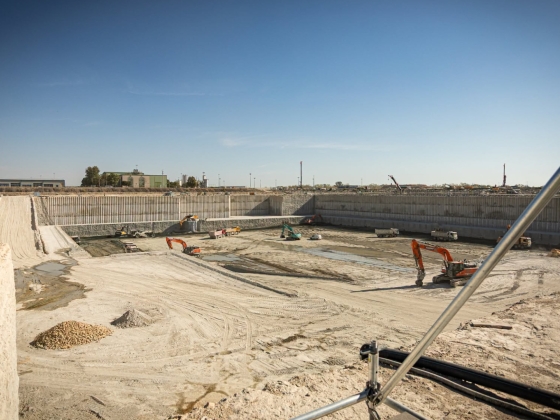

Ezt cáfolni látszik a cég saját ütemterve. A Roszatom szerint az 5-ös blokk alapozási munkái 80 százalékon állnak, az év végére készülnek el, és „ezt követően kezdődnek az előkészületek a 6-os blokk első betonozására", ahol jelenleg a munkagödör kiásása zajlik.
Ugyanakkor a kiszivárgott táblázat szerinta 6-os blokk betonozását tegnap, tehát 2026. szeptember 6-án kellett volna megkezdeni.
Hasonló csúszás történt az 5-ös blokknál is: a Roszatom idén februárban jelentette be az első betonozást, a táblázat szerint viszont ennek majdnem egy évvel korábban, 2025 márciusában kellett volna megtörténnie.
Címlapkép forrása: Paks II. Atomerőmű Zrt. Facebook oldaláról
